欢迎访问 媒体资讯网!
当前位置: 网站首页 > 热门资讯 > 正文

青海格尔木南山口抽水蓄能电站建设工作有序推进

发布时间:2024-06-23 作者:佚名 来源:青海省人民政府网

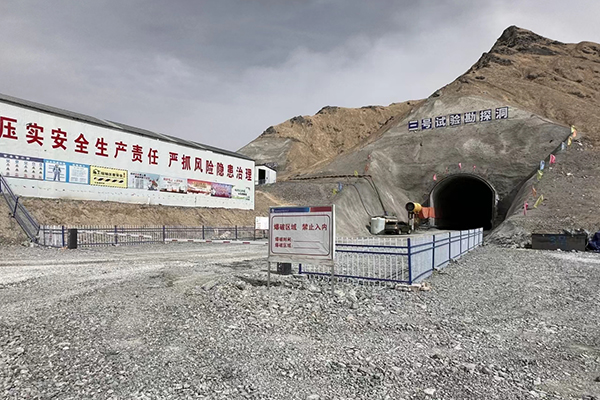

施工现场。格尔木市委宣传部供图

  连日来,由三峡集团投资建设,青海省“十四五”规划重点开发的首个在“沙戈荒”地区建设的抽水蓄能项目,格尔木南山口抽水蓄能电站建设工作有序推进。

  格尔木南山口抽水蓄能电站项目是目前世界高海拔地区3500米以上装机容量最大、调节库容最大的开工建设项目。电站上水库正常蓄水位3675米,额定水头425米。工程主要由上水库、下水库、输水发电系统、地下厂房、地面出线站、补水泵站、下库放空设施等组成。项目总装机容量240万千瓦,动态投资178.5亿元;设计平均年抽水用电量64.32亿千瓦时、年发电量48.24亿千瓦时,安装8台单机容量30万千瓦可逆式蓄能机组。

  该项目于2023年8月正式开工,总工期81个月。2024年计划投资8.57亿元,年底完成主厂房两层开挖。预计2028年首台机组并网发电,2030年全部机组并网发电。

  该电站建成后,将承担青海省电力系统调峰、填谷、储能、调频、调相和紧急事故备用等任务,其所具备的调节能力,能够有效调节240万千瓦装机的风电和交流侧500万千瓦的光伏,每年可带动新能源发电量增长近148亿千瓦时,可替代标准煤约463万吨,减排二氧化碳2664万吨。

  此外,该电站将为海西千万千瓦级清洁能源基地建设提供必要的电源支撑,也将改善青海新能源发电运行条件,增加新能源消纳,对推动青海省打造国家清洁能源产业高地起到积极作用。


原文链接:http://www.qinghai.gov.cn/zwgk/system/2024/06/22/030046859.shtml
[免责声明] 本文来源于网络转载,仅供学习交流使用,不构成商业目的。版权归原作者所有,如涉及作品内容、版权和其它问题,请在30日内与本网联系,我们将在第一时间处理。
